Elektro-Wissen

Steigleitungen sanieren: sieben Abstimmungen für Hausverwaltungen

Klären Sie Bestandsunterlagen, benötigte Leistung, Zugänge und betroffene Nutzer, bevor die Ausführung geplant wird. Abschaltungen, Leitungswege, bauliche Eingriffe und Prüfungen gehören in denselben Projektablauf. Die Kosten entstehen aus dem tatsächlichen Umfang, nicht aus einer pauschalen Gebäude- oder Wohnungszahl.

Persönlich geführt von Ing. Christian Klaghofer
GoogleKundenrezensionen
Google-Bewertungen★★★★★ 5,0
Meisterbetrieb
MeisterbetriebElektroinstallation & Prüfung.
Partnerunternehmen derAllianz Partners
Christian und Hamza bei einer BesichtigungELEKTRO-ZENTRUM
Leistungen, Ablauf und häufige Fragen

Steigleitungen sanieren: sieben Abstimmungen für Hausverwaltungen: Details

2 Kapitel · etwa 5 Minuten Lesezeit

Warum Steigleitungen das unsichtbare Kostenrisiko in Bestandsimmobilien sindAbschnitt schließenEtwa 3 Minuten Lesezeit

Vorbereitung: Prüfen Sie vor der Beauftragung die aktuelle Preisliste. Fragen Sie nach Arbeitszeit, Wegzeit, Anfahrt, Material und möglichen Zusatzarbeiten. Der vereinbarte Umfang wird vor der Ausführung bestätigt.

Warum Steigleitungen das unsichtbare Kostenrisiko in Bestandsimmobilien sind

Der Zustand der Elektroinstallation wird am konkreten Objekt geprüft. Aus Bezirk, Baujahr oder Gebäudestil lässt sich weder ein bestimmter Leitungszustand noch ein einheitlicher Sanierungsumfang ableiten. Für die Vorbereitung helfen Grundrisse, vorhandene Befunde und Angaben zu späteren Umbauten.

Arbeitszeit, Wegzeit, Anfahrt und Material werden getrennt ausgewiesen. Maßgeblich ist die aktuelle Preisliste für den vereinbarten Zeitpunkt. Bei einem größeren Umbau erhalten Sie ein auf Bestand und Plan abgestimmtes Angebot; zusätzliche Arbeiten werden vor ihrer Ausführung freigegeben.

Dieser Artikel dokumentiert die sieben häufigsten Fehler, die Hausverwaltungen bei der Steigleitungs-Sanierung unterlaufen – und zeigt konkrete Vermeidungsstrategien auf.

Fehler 1: Den alten Querschnitt ohne Last- und Leitungsprüfung übernehmen

Ein Steigstrang wird für die tatsächlich zu versorgenden Wohnungen und Verbraucher ausgelegt. Maßgeblich sind Anschlussleistung und erwartete Gleichzeitigkeit sowie Leitungslänge, Material, Verlegeart, Häufung, Umgebungstemperatur, Spannungsfall und Schutzorgane. Eine feste Vorgabe von 25 oder 35 mm² für jedes modernisierte Wohnhaus wäre deshalb falsch.

Lassen Sie im Angebot den geplanten Lastansatz und mögliche Reserven dokumentieren. Eine Reserve für spätere Ladepunkte muss auch zum Hausanschluss passen; ein größerer Leiter allein schafft keine zusätzliche Netzkapazität.

Fehler 2: Erdung und Schutzleiter nicht als System prüfen

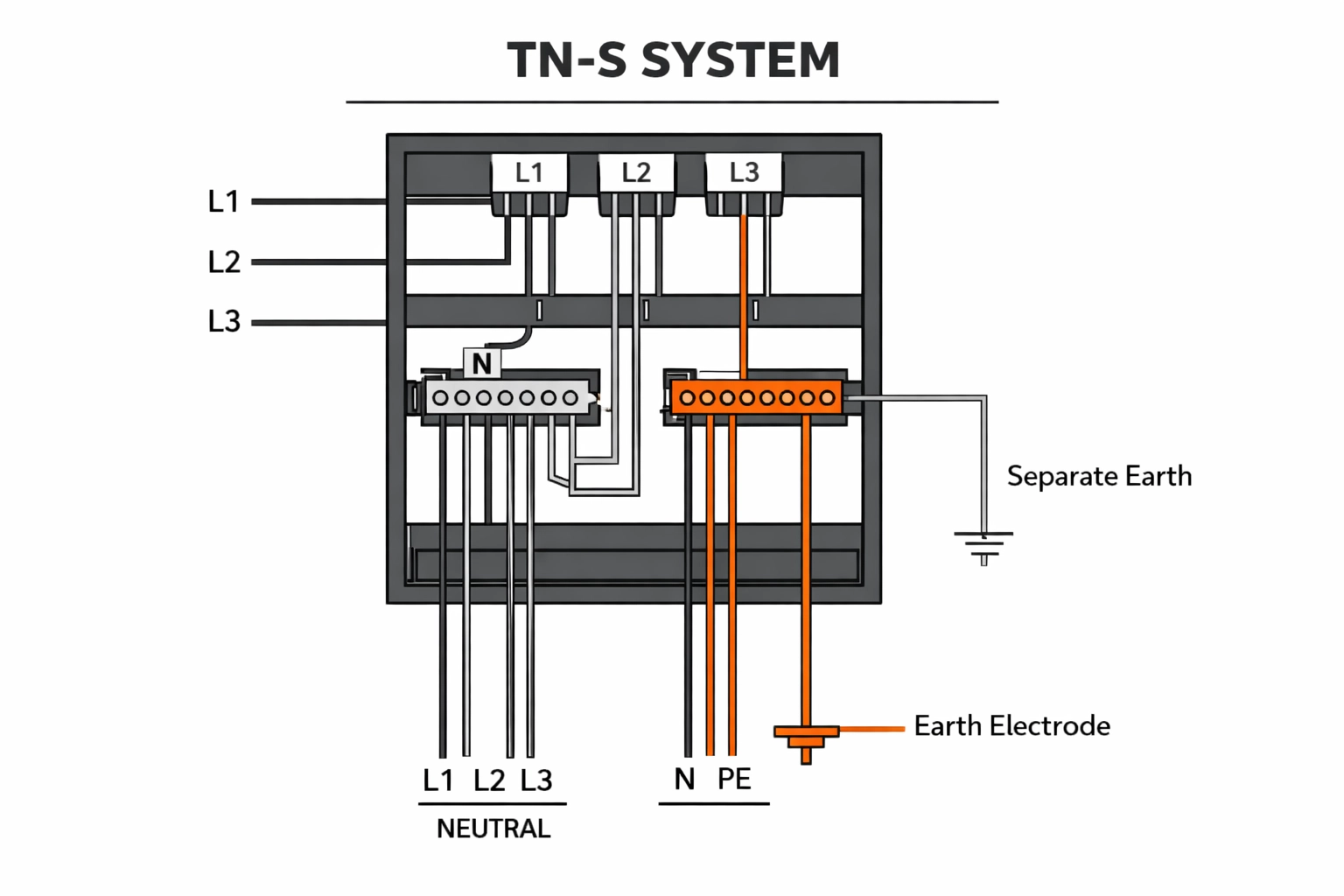

Die Fachplanung erfasst die vorhandene Netzform, den Übergabepunkt und die Führung von Schutz-, Neutral- und gegebenenfalls PEN-Leitern. Aus dem Vorhandensein eines TN-C-Abschnitts folgt nicht ohne weitere Prüfung, dass die gesamte Anlage unzulässig ist. Entscheidend sind Aufbau, Zustand, anzuwendende Errichtungsregeln und die geplante Änderung.

Bei einer Erweiterung müssen die Schnittstellen zwischen bestehender und neuer Installation klar dokumentiert werden. Schutzmaßnahmen werden messtechnisch nachgewiesen. Das bloße Ergänzen einzelner Erdungsleitungen ersetzt diesen Nachweis nicht.

Fehler 3: Die Schutzorgane nicht gemeinsam betrachten

Bei einer Steigleitungssanierung werden nicht nur Leitungen, sondern auch die zugehörigen Schutzorgane und ihre Abstimmung betrachtet. Welche Einrichtung bei einem Fehler auslöst, hängt vom Schutzkonzept und dem konkreten Fehler ab. Die Zahl der Wohnungen erlaubt keine pauschale Diagnose.

Fragen Sie, welche vor- und nachgeschalteten Anlagenteile in die Planung einbezogen werden. Der Fachbetrieb klärt vorhandene Daten, erforderliche Berechnungen und die Grenzen einer möglichen Selektivität. Ein einzelner Sicherungstausch auf Verdacht ist kein Ersatz dafür.

Im Angebot werden zu ändernde Bauteile, Abschaltungen, Zugang und Prüfungen benannt. Damit kann die Verwaltung Bewohnerinformation und Freigaben auf den tatsächlich betroffenen Umfang abstimmen.

Fehler 4: Die Unterlagen erst nach Abschluss klären

Vereinbaren Sie die Dokumentation vor Beginn der Arbeiten. Die Verwaltung benötigt eine nachvollziehbare Zuordnung zwischen ausgeführtem Umfang, Stromkreisen und den übergebenen Plänen und Prüfaufzeichnungen. Ein vorhandener Altplan kann Änderungen enthalten, die erst abgeglichen werden müssen.

Der Auftrag benennt, wer bestehende Unterlagen bereitstellt, Änderungen einträgt und die endgültige Fassung übergibt. Nicht untersuchte Bestandsteile und offene Punkte bleiben ausdrücklich erkennbar. Ein Bericht über geänderte Steigleitungen ist keine pauschale Bestätigung sämtlicher Wohnungsinstallationen.

Prüfen Sie bei Übergabe den vereinbarten Dateiumfang und die Ablage. Fehlende Zugänge, Restarbeiten und notwendige Folgetermine werden mit Zuständigkeit festgehalten. So bleiben spätere Erweiterungen nachvollziehbar, ohne eine allgemeine Wert- oder Sicherheitsgarantie zu behaupten.

Fehler 5: Leitungsdurchführungen und Brandschutz getrennt beauftragenAbschnitt schließenEtwa 3 Minuten Lesezeit

Fehler 5: Leitungsdurchführungen und Brandschutz getrennt beauftragen

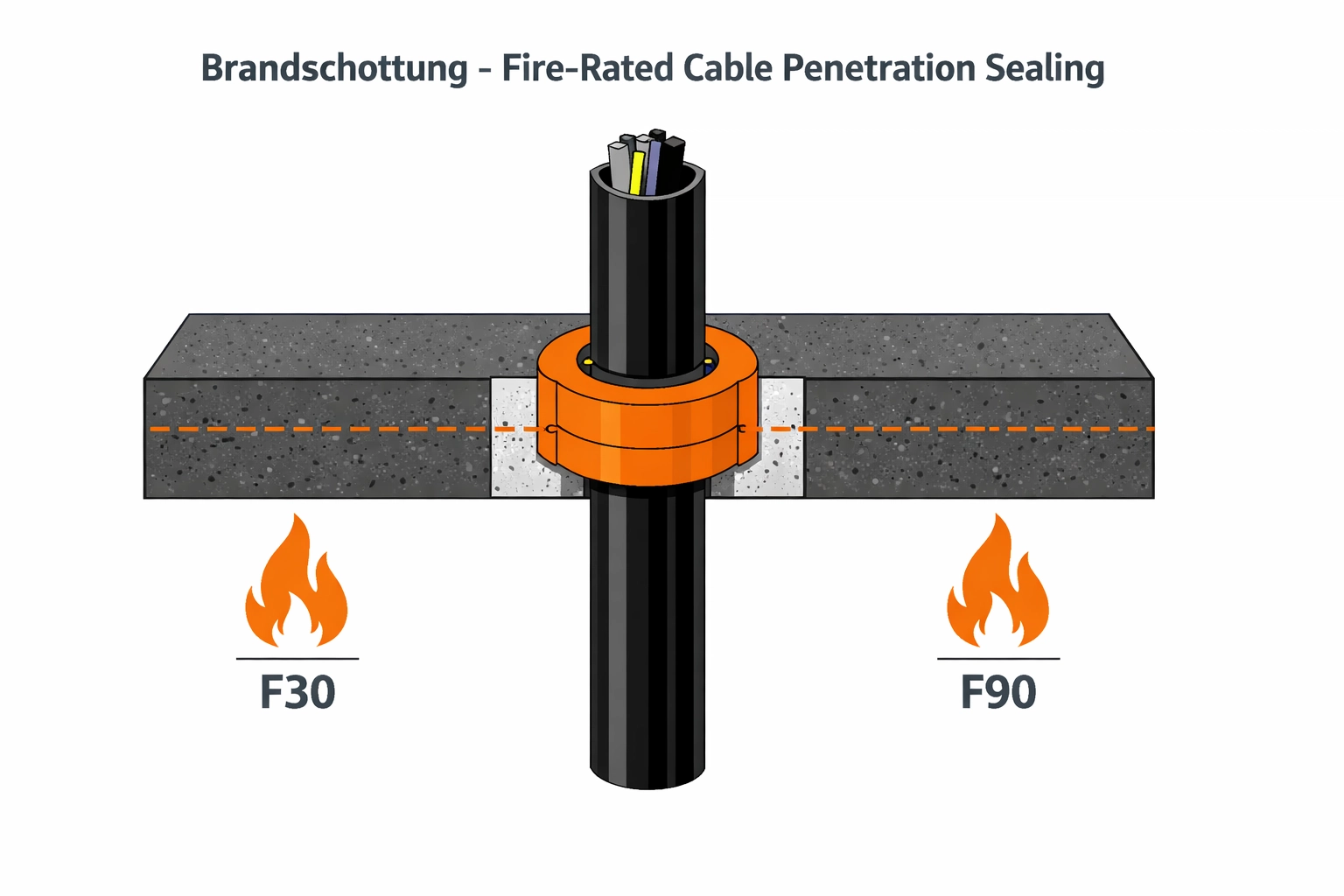

Führt der Leitungsweg durch brandabschnittsbildende Bauteile, muss deren erforderliche Feuerwiderstandsfähigkeit erhalten bleiben. Welche Abschottung erforderlich ist, ergibt sich aus dem Gebäude- und Brandschutzkonzept, der konkreten Wand oder Decke und dem Nachweis des verwendeten Systems. Nicht jede Geschossdecke ist automatisch eine identische Brandabschnittsgrenze.

Das Angebot sollte Öffnung, geeignetes Abschottungssystem, zulässige Belegung, Ausführung und Dokumentation eindeutig zuordnen. Eine pauschale F30-bis-F90-Angabe allein reicht für die Auswahl nicht. Auch spätere Nachbelegungen sind nur innerhalb der Systemvorgaben zulässig.

Fehler 6: Spätere Ladepunkte ohne Anschlussplanung vorsehen

Wenn später Ladepunkte hinzukommen sollen, werden Bedarf, erster Ausbau und mögliche Erweiterung getrennt beschrieben. Eine vorbereitete Trasse oder größere Leitung schafft allein keine zusätzliche Netzkapazität. Auch Betreiber, Messung und Abrechnung der künftigen Ladepunkte gehören in die Entscheidung.

Die Verwaltung stellt Stellplatzzuordnung und vorhandene Anschlussunterlagen bereit. Fachplanung und Netzbetreiber klären die erforderlichen Voraussetzungen für den vorgesehenen Ausbau. Bauliche Vorleistungen, Leitungswege und spätere Zugänglichkeit werden im Angebot gesondert zugeordnet.

Eine Förderung ist ein eigener Prüfpunkt. Verfügbarkeit, Antragsteller und Fristen werden am konkreten Programm geprüft; eine bestimmte Auszahlung oder pauschale Ersparnis durch frühere Vorbereitung wird nicht zugesagt.

Qualifikation und Auftragsumfang prüfen

Prüfen Sie, welcher Betrieb den Auftrag ausführt und wer für Planung, Arbeiten und Prüfung verantwortlich ist. Lassen Sie die angebotene Leistung und erforderliche Qualifikation nachvollziehbar benennen. Werbliche Bezeichnungen ersetzen keine konkreten Angaben.

Ein vollständiges Angebot nennt Arbeit, Material, Anfahrt, Prüfungen und ausgeschlossene Leistungen. Bei besonderen Anlagen oder Nutzungen wird geklärt, welche zusätzliche Fachplanung erforderlich ist.

Strukturierte Sanierung: Die Checkliste für Hausverwaltungen

Vermeiden Sie die beschriebenen Fehler durch einen strukturierten Sanierungsprozess:

  1. Stellen Sie Grundriss, vorhandene Befunde und eine Liste der künftig benötigten Anschlüsse zusammen. Markieren Sie Räume, die während der Arbeiten nutzbar bleiben müssen. Klären Sie die Zuständigkeit für Wandöffnung, Wiederherstellung und Zugang zu Gemeinschaftsbereichen.
  2. Beauftragung mit verbindlicher Dokumentations-Vereinbarung
  3. Baubegleitung durch technischen Projektleiter
  4. Abnahme mit E-Befund-Erstellung nach OVE E 8101 im anwendbaren österreichischen Regelwerk
  5. Übergabe der vollständigen Revisions-Dokumentation

Bestandsaufnahme und Kosten vor dem Termin klären

Senden Sie Grundriss, vorhandene Befunde, Angaben zum Hausanschluss und die geplanten neuen Verbraucher. Wir klären, welche Unterlagen ausreichen und welche Punkte vor Ort aufgenommen werden müssen.

Umfang und Preis der Aufnahme werden vor dem Termin vereinbart. Maßgeblich sind die aktuelle Preisliste und das konkrete Angebot; eine kostenlose Besichtigung, Anrechnung oder feste dreitägige Dokumentationsfrist wird hier nicht zugesagt.

Für eine Anfrage in Wien, Niederösterreich oder Burgenland erreichen Sie Elektro-Zentrum unter 01 442 02 51. Nennen Sie auch Zugänge, Ansprechpartner und mögliche Abschaltzeiten.

Elektroprüfung in Österreich

Für die Beurteilung sind Anlagenart, Errichtungszeitpunkt, Änderungen und Nutzung entscheidend. Die OVE E 8101 liegt in einer überarbeiteten Ausgabe von 2025 vor. Welche Anforderungen auf die konkrete Anlage anzuwenden sind, wird fachlich geprüft und dokumentiert. Ein Prüfbefund ersetzt weder die Behebung festgestellter Mängel noch eine individuell erforderliche weitere Prüfung.

Quellen: OVE: OVE E 8101 und ETV 2020 § 7.

Förderstatus vor der Beauftragung prüfen

Förderbedingungen und verfügbare Budgets können sich ändern. Prüfen Sie vor Bestellung und Umsetzung das passende Programm, die erforderliche Reihenfolge und Ihre persönliche Einreichungsfrist. Eine Beratung oder ein technisches Angebot ersetzt die Entscheidung der Förderstelle nicht.
