Wallboxen in Wohnanlagen: Checkliste für Bauträger

Eine Ladeinfrastruktur für Wohnanlagen in Wien, Niederösterreich und im Burgenland benötigt ein Anschluss-, Mess- und Betriebskonzept. Lastmanagement, vorbereitete Leitungswege und Erweiterbarkeit werden gemeinsam bewertet. Ob statische oder dynamische Leistungsverteilung passt, hängt von Anschlussreserve und sonstigem Gebäudeverbrauch ab.

Persönlich geführt von Ing. Christian Klaghofer
GoogleKundenrezensionen
Google-Bewertungen★★★★★ 5,0
Meisterbetrieb
MeisterbetriebElektroinstallation & Prüfung.
Partnerunternehmen derAllianz Partners
WallboxELEKTRO-ZENTRUM
Leistungen, Ablauf und häufige Fragen

Wallboxen in Wohnanlagen: Checkliste für Bauträger: Details

3 Kapitel · etwa 6 Minuten Lesezeit

Von der Checkliste zur ObjektaufnahmeAbschnitt schließenEtwa 3 Minuten Lesezeit

Klären Sie zuerst, wer die Anlage betreibt und wie Nutzer ihren Stromverbrauch zugeordnet bekommen. Danach werden Zähler, Kommunikation und Ladepunkte ausgewählt. Dokumentation und Wartungszugang gehören in die Planung. Ein allgemeines Musterprojekt ersetzt keine Prüfung der tatsächlichen Netz- und Gebäudesituation.

Von der Checkliste zur Objektaufnahme

Halten Sie vorhandene Pläne, die Zahl der Stellplätze und bekannte Anschlussdaten bereit. Unsere Projektseite erklärt, welche Angaben für die Planung einer Wohnanlage oder Tiefgarage hilfreich sind.

Wohnanlage und Tiefgarage gezielt anfragen.

Netzkapazität anhand des Gebäudes ermitteln

Ein Wohnungsgrundriss ist kein Maß für die elektrisch verfügbare Ladeleistung. Ausgangspunkt sind Anschlussdaten und die zeitliche Gebäudelast. Die geplanten Ladepunkte werden mit Nutzerbedarf und Ausbauetappen abgeglichen. Erst daraus ergibt sich, welches Leistungsbudget realistisch nutzbar ist.

  • Vorhandene Anschlussunterlagen und zulässige Leistung erfassen.
  • Aussagekräftige Lastdaten, weitere Verbraucher und geplante Gebäudetechnik berücksichtigen.
  • Erforderliche Leistungsänderung mit dem zuständigen Netzbetreiber klären.
  • Kosten für Anschluss, Grundinfrastruktur und einzelne Ladepunkte getrennt anbieten.

Die Wiener Netze prüfen jede Anfrage für eine E-Ladestation individuell. Der Elektrofachbetrieb klärt Anschlussleistung, vorhandene Anlage, gewünschte Ladepunkte und erforderliche Unterlagen. Die Inbetriebnahme erfolgt erst nach der erforderlichen Freigabe. Eine 11-kW-Wallbox ist daher nicht pauschal eine genehmigungsfreie Formsache; auch aus der Angabe 22 kW allein folgt noch kein fertiges Anschlussangebot.

Anschlussverstärkung, Auflagen und mögliche Netzbetreiberkosten ergeben sich aus der konkreten Beurteilung. Zuständigkeit, Antrag und Fertigmeldung werden im Auftrag festgelegt. Für Standorte in Niederösterreich oder im Burgenland wird der dort zuständige Netzbetreiber ermittelt; Wiener Verfahren gelten nicht automatisch im gesamten Einsatzgebiet.

Lastmanagement passend zum Mess- und Betriebskonzept

Statisches Lastmanagement

Ein festgelegtes Leistungsbudget wird auf die Ladepunkte verteilt. Zu prüfen ist, ob es für den vereinbarten Bedarf reicht und welche Prioritäten gelten, wenn mehrere Fahrzeuge gleichzeitig Energie benötigen.

Dynamisches Lastmanagement

Geeignete Messung berücksichtigt die übrigen Gebäudeverbraucher. Die verfügbare Leistung wird innerhalb zulässiger Grenzen verteilt. Weniger angeschlossene Fahrzeuge bedeuten nicht automatisch volle Nennleistung; Gebäudelast und Anschlussgrenze bleiben relevant.

Phasenbelastung und Ausfallverhalten

Fahrzeugseitige Phasennutzung, zulässige Asymmetrie und tatsächliche Belastung der einzelnen Phasen werden bei der Planung berücksichtigt. Kompatibilität und Reaktion auf fehlende Mess- oder Kommunikationsdaten sind Teil der Konfiguration.

Die Entscheidung wird mit Lastprofil und Betriebskosten begründet. Lastmanagement ist keine Garantie, einen notwendigen Netzausbau zu vermeiden. Eine PV-Anlage kann zusätzlich berücksichtigt werden, benötigt aber ein eigenes, kompatibles Mess- und Regelungskonzept.

Errichtungsregeln, Netzanschluss und Betrieb richtig zuordnen

GrundlageRolle im Projekt
OVE E 8101Anforderungen an elektrische Niederspannungsanlagen; Anwendung und Schutzkonzept für die konkrete Installation fachlich festlegen.
OVE-Richtlinie R 30Sicherer Betrieb von Ladeeinrichtungen; nicht als universelle Vorgabe einer getrennten Gebäudeinstallation oder bestimmten Kommunikationsverkabelung behandeln.
TAEV und NetzbetreiberbedingungenTechnische Anschlussbedingungen für öffentliche Versorgungsnetze; zusätzlich gelten örtliche Ausführungsbestimmungen und die individuelle Anschlussbeurteilung.

Primärinformationen: OVE zu TAEV, Ausgabe 2026 und OVE-Richtlinie R 30. Die jeweils anwendbaren Anforderungen werden anlagenbezogen geprüft. Angaben über Normen ersetzen keine Ausführungsplanung.

Das Prüfprotokoll beschreibt den geprüften Anlagenumfang, die Ergebnisse und gegebenenfalls festgestellte Mängel zum Prüfzeitpunkt. Es ist keine Garantie gegen jeden späteren Fehler, keine automatische Versicherungsdeckung und keine Förderzusage. Welche Unterlagen Netzbetreiber, Verwaltung oder Förderstelle verlangen, wird für den konkreten Vorgang festgestellt.

Leitungswege und spätere Ausbaustufen planenAbschnitt schließenEtwa 3 Minuten Lesezeit

Leitungswege und spätere Ausbaustufen planen

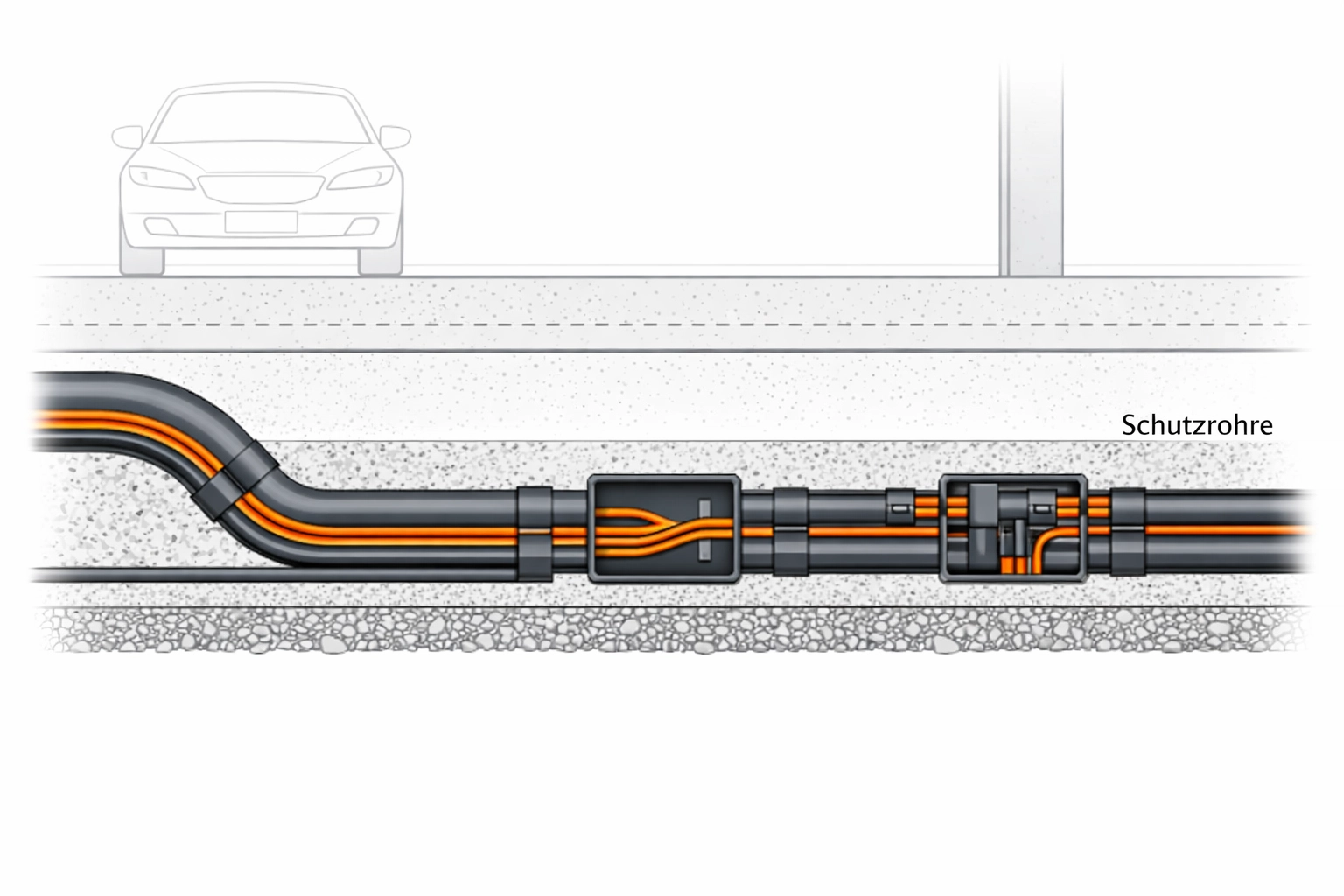

Welche Ladepunkte und Vorbereitungen baurechtlich erforderlich sind, hängt von Bundesland, Gebäudenutzung, Stellplatzzahl, Neubau oder Renovierung sowie Übergangs- und Ausnahmeregeln ab. Eine Regel „bei mehr als zehn Plätzen jeden fünften vorbereiten“ ist dafür nicht allgemein anwendbar. Insbesondere geänderte Landesbestimmungen müssen zum konkreten Vorhaben geprüft werden.

Unabhängig vom gesetzlichen Mindestumfang wird mit dem Auftraggeber festgelegt, welche Etappen vorbereitet werden. Ausbauzahlen sind Planungsziele, keine pauschalen gesetzlichen Quoten für 2030 oder 2035.

  • Leitungsquerschnitte, Rohrgrößen und Biegeradien anhand Länge, Verlegeart, Belegung und Herstellerangaben bestimmen.
  • Zugänglichkeit, Durchführungen und Brandschottungen mit der Gebäudestruktur abstimmen.
  • Strom- und Kommunikationswege entsprechend dem gewählten System planen und dokumentieren.
  • Kosten für erstmalige Vorbereitung und spätere Erweiterung anhand tatsächlicher Bauleistungen vergleichen.

Eine bestimmte Kabel-/Rohrkombination oder ein Preis je Stellplatz wird ohne Planung nicht zugesagt. Ebenso wenig lässt sich aus dem Baujahr allein eine sofortige Nachrüstungspflicht für jede Bestandsanlage ableiten.

Messung und Abrechnung vor der Gerätewahl klären

Modell A: Eigenständiger Energievertrag

Ein eigener Energievertrag setzt eine entsprechend eingerichtete Mess- und Anschlussstruktur voraus. Ob separate Netzbetreiberzähler sinnvoll und möglich sind, wird mit dem zuständigen Betreiber geklärt. Grundgebühren und Vertragsbedingungen werden konkret abgefragt.

Modell B: Gemeinsamer Bezug mit Unterzählung

Der Verbrauch wird über geeignete Unterzähler den Nutzern zugeordnet. Abrechnungsverantwortung, anzuwendende Messanforderungen, Tarifbestandteile und Nutzerwechsel müssen vor Betriebsbeginn geregelt werden. Eine bloße Ergänzung der Hausordnung klärt nicht automatisch sämtliche Fragen.

Modell C: Digitales Backend

Ein Backend kann Ladevorgänge, Berechtigungen und Abrechnungsdaten verwalten. Die Software allein garantiert keine rechtlich passende Messung oder Abrechnung. Zähler, Datenkette, Vertragsmodell und vorgesehener Abrechnungszweck müssen zusammenpassen.

VergleichspunktVor Vertragsabschluss klären
KostenGeräte, Einrichtung, laufende Lizenzen, Mobilfunk und Transaktionskosten getrennt.
Daten und WechselZugriff, Aufbewahrung, Export, Betreiberwechsel und Ende des Vertrags.
BetriebOfflineverhalten, Fehlerbehandlung, Ansprechpartner und vereinbarte Wartung.

Energieversorgung und Kommunikation getrennt planen

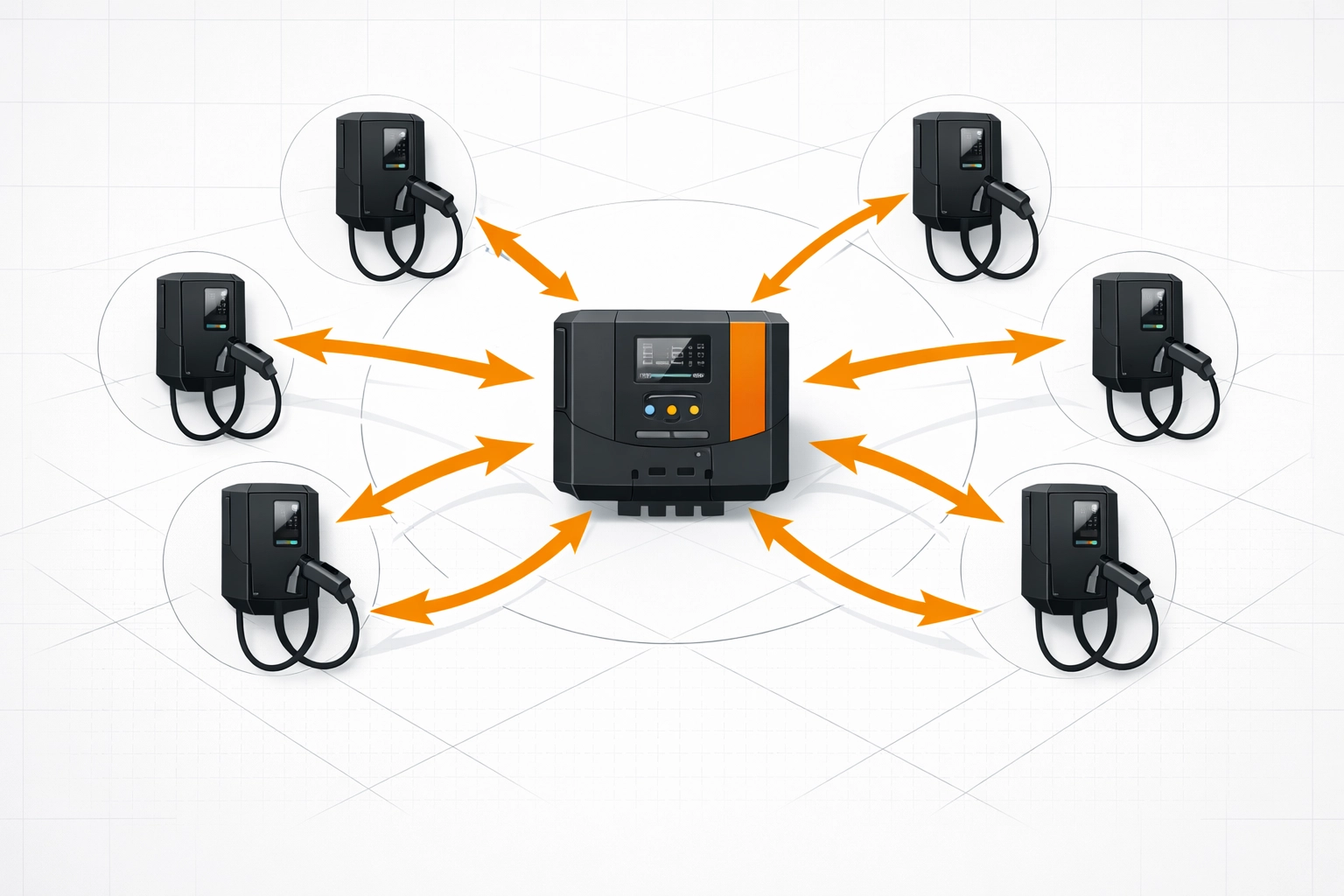

Die Architektur folgt dem gewählten Ladesystem. Es gibt keine für alle Anlagen verbindliche Master-Station mit sternförmiger Einspeisung oder einem bestimmten Datenkabel. Verteilung, Steuerung und Backend erfüllen unterschiedliche Aufgaben und können auch getrennte Komponenten sein.

  • Energieversorgung: Leitungsführung, Absicherung und verfügbare Leistung fachlich dimensionieren.
  • Steuerung: Unterstützte Schnittstellen, Messstellen und Lastmanagementfunktionen modellbezogen prüfen.
  • Netzwerk: Benötigte lokale Verbindung oder Internetanbindung, Zugangsschutz und Updateverfahren festlegen.
  • Ausfall: Verhalten ohne Internet, Backend oder Gebäudemessung vertraglich und technisch klären.

Eine PV-Einbindung oder Batterie ist eine zusätzliche Planungsoption mit eigener Auslegung. Aus der Zahl der Ladepunkte wird keine pauschale benötigte Internetbandbreite abgeleitet. Entscheidend sind tatsächlicher Datenverkehr, Systemvorgaben und die Verfügbarkeit der erforderlichen Verbindungen.

Zeitplanung mit Freigaben und Abhängigkeiten

Planung, Eigentümerabstimmung, Netzprüfung, Materialbeschaffung und Montage sind getrennte Schritte. Der konkrete Termin wird nach Bestandsaufnahme und Rückmeldung des Netzbetreibers vereinbart. Ein kurzer Leitungsweg kann den Montageaufwand reduzieren; Erdarbeiten, Brandschottungen oder Umbauten an der Verteilung benötigen zusätzliche Abstimmung.

Aus einem abgeschlossenen Montagetermin folgt noch keine Freigabe zur Nutzung, wenn Voraussetzungen fehlen. Für Netzbearbeitung, Förderauszahlung oder Zustimmung Dritter wird deshalb keine feste Wochenfrist zugesagt. Lassen Sie im Angebot erkennen, welche Vorleistungen bis zum Montagetermin bereitstehen müssen und wer sie organisiert.

  • Konzept: Nutzerbedarf, Anschlussdaten, Messung und Ausbauetappen freigeben.
  • Abstimmung: Netzbetreiber, Eigentümer und erforderliche bauliche Genehmigungen klären.
  • Beschaffung: Verfügbarkeit der tatsächlich ausgewählten Geräte bestätigen lassen.
  • Ausführung: Zugänge, Unterbrechungen und Bauschritte mit Verwaltung und Bewohnern vereinbaren.
  • Übergabe: Prüfunterlagen, Betriebsverantwortung, Zugangsdaten und vereinbarte Wartung übergeben.

Prüf- und Kontrollintervalle werden aus Nutzung, Herstellerangaben und anwendbaren Vorschriften bestimmt. Ein pauschaler Gesamtzeitraum von vier bis sieben Monaten oder ein allgemeines Halbjahresintervall wird nicht für jede Anlage festgelegt.

Planungsbeispiel: 45 Stellplätze in Wien-FloridsdorfAbschnitt schließenEtwa 2 Minuten Lesezeit

Planungsbeispiel: 45 Stellplätze in Wien-Floridsdorf

Dieses Planungsbeispiel beschreibt eine angenommene Wohnanlage mit 68 Wohneinheiten und 45 Tiefgaragenstellplätzen. Es ist keine Behauptung eines ausgeführten Kundenprojekts. Anschlussreserve und Lastprofil müssten vor einer Umsetzung gemessen beziehungsweise abgestimmt werden.

Mögliche, vor Umsetzung zu prüfende Ausbauschritte:

  • 15 Wallboxen in der ersten Phase; vorbereitete Leitungswege für die übrigen 30 Stellplätze.
  • Dynamisches Lastmanagement mit 60 kW Maximalleistung für Laden
  • Master-Station mit Backend-Abrechnung (Modell C)
  • Eigenverbrauchsoptimierung durch 30 kWp PV-Anlage auf dem Dach

Die Amortisation wird aus vollständigen Investitionskosten, nutzbarem Ertrag beziehungsweise zusätzlichem Eigenverbrauch, Verlusten und laufenden Kosten berechnet. Strom- und Einspeisetarife werden als Annahmen dokumentiert. Eine allgemeine Jahreszahl ist kein verlässliches Ergebnis für jeden Haushalt.

Wallbox-Installation anfragen

Für ein konkretes Angebot nennen Sie Einsatzadresse, Fahrzeugmodell, Stellplatz, vorhandene Unterlagen und gewünschten Funktionsumfang. Fotos dürfen nur von außen und ohne Öffnen elektrischer Abdeckungen aufgenommen werden. Wir besprechen Bestand, Netzabstimmung, notwendige Elektroarbeiten sowie beigestellte Geräte vor der Ausführung.

Elektro-Zentrum bietet Wallboxarbeiten in Wien, ganz Niederösterreich und im gesamten Burgenland an. Leistungen und Termin werden für die konkrete Adresse vereinbart. Die Wallbox-Leistungsseite führt zur Anfrage; vorhandene Preise und ihre Bedingungen bleiben maßgeblich.

Für eine Wohnanlage sollten zusätzlich Stellplatzzahl, aktuelle Pläne, Ausbauziel und gewünschte Betreiberstruktur bereitliegen. Der Umfang einer Analyse und der Termin für ein technisches Konzept werden danach vereinbart; eine feste Fünf-Werktage-Zusage gilt nicht ohne vorherige Prüfung.

Welche Elektroprüfung ist erforderlich?

Mietwohnungen, privat genutzte Gebäude und Arbeitsstätten sind getrennt zu beurteilen. Die geeignete Dokumentation für Mietwohnungen wird in § 7 ETV 2020 behandelt. Für wiederkehrende Prüfungen im Anwendungsbereich der Elektroschutzverordnung enthält § 9 ESV 2012 unterschiedliche Intervalle und Ausnahmen. Welche Grundlage auf Ihre Anlage zutrifft, wird für den konkreten Auftrag festgestellt.

Eine Frage bleibt offen?

Ihr Anliegen besprechen
Kundenstimmen auf Google

Was Kunden über
Elektro-Zentrum sagen.

5,0 179 Rezensionen auf Google

Timo Raabe

Google-Rezension
★★★★★Auszug
„Die Elektriker waren sehr schnell vor Ort und haben den Kurzschluss in der Küche sofort gefunden und behoben, sehr professionell“
Auf Google ansehen

Szymon Pleśniak

Google-Rezension
★★★★★Auszug
„Alles wurde ordentlich erledigt, kein Dreck hinterlassen. Ich bin total zufrieden.“
Auf Google ansehen

Heinz Stadler

Google-Rezension
★★★★★Auszug
„Ein Fachbetrieb, der sein Handwerk wirklich versteht, pünktlich, freundlich und preislich absolut fair für die erbrachte Leistung.“
Auf Google ansehen

Ausgewählte Auszüge aus Google-Rezensionen zu Elektro-Zentrum. Bewertungsstand: 06.09.2026.

Leistung und Termin anfragen

Welche Arbeiten
benötigen Sie?

Was sollen wir installieren oder reparieren? Schreiben Sie uns die Adresse und ein paar Sätze dazu. Wir melden uns wegen Preis und Termin. Bei Stromausfall oder einer akuten Störung rufen Sie bitte an.

Bei einer Störung direkt anrufen01 442 02 51
Christian KlaghoferElektro-Zentrum
Persönlich geführt von Christian Klaghofer

Theresianumgasse 4/9 · 1040 Wien
office@elektro-zentrum.at

Anfrage an Elektro-Zentrum

Das Formular löst noch keinen Auftrag aus.

Wir melden uns bei Ihnen. Ihre Anfrage ist unverbindlich.

Sie können Ihre Auswahl jederzeit über „Cookie-Einstellungen“ ändern. Eine Ablehnung schränkt Kontakt und Anfrage nicht ein.

Ihre Auswahl speichern wir für 180 Tage. Details zu Anbietern, Speicherdauer und Ihren Rechten finden Sie in der Datenschutzerklärung.
